Nicht jeder kann oder will sein Haus in einem Schwung sanieren. Manchmal ist das Budget begrenzt, manchmal soll während der Modernisierung im Haus gewohnt werden, manchmal ist die Lebenssituation gerade nicht passend für eine Komplettsanierung. Die ehrliche Wahrheit ist: Eine Sanierung in Etappen kann genauso gut werden wie eine Komplettsanierung – wenn die Reihenfolge stimmt und die Etappen so geschnitten sind, dass nichts doppelt gemacht werden muss.
In diesem Beitrag zeigen wir aus der Praxis als Sanierungsbetrieb in Bremen und Umgebung, wie sich eine Sanierung in Etappen sinnvoll planen lässt. Es geht um die richtige Reihenfolge, um wirtschaftliche Entscheidungen, um die Frage, was zwingend zusammen gehört, und um die typischen Fallen, die eine etappenweise Modernisierung am Ende teuer machen können.
Warum eine etappenweise Sanierung überhaupt sinnvoll sein kann
Eine Komplettsanierung in einem Schwung ist effizient, aber nicht für jeden Eigentümer der richtige Weg. Für viele Eigentümer in Bremen sprechen gute Gründe für die Etappenvariante.
Finanziell besser planbar über mehrere Jahre
Wohnen bleibt während großer Teile der Sanierung möglich
Erfolge werden Schritt für Schritt sichtbar
Mehr Zeit für durchdachte Entscheidungen
Eine Sanierung in Etappen ist allerdings auch kein Selbstläufer. Wer falsch staffelt, macht später doppelt. Wer Zwischenzustände nicht sauber definiert, blockiert sich selbst. Wer Reihenfolgen ignoriert, verliert Geld. Genau darum geht es in diesem Artikel: nicht die Etappierung als solche, sondern die kluge Etappierung.
Die wichtigste Regel: Was zusammenhängt, gehört in eine Etappe

Wer eine Sanierung in Etappen planen will, sollte die Gewerke nicht nach Kategorien sortieren, sondern nach Abhängigkeiten. Ein Beispiel: Im klassischen Verständnis ist der Boden ein Gewerk, das man später immer noch machen kann. In der Praxis stimmt das nur, solange darunter keine neuen Leitungen verlegt werden müssen. Wenn Sie später feststellen, dass im Wohnzimmer doch eine Steckdose fehlt, ist der gerade verlegte Boden ein Problem.
Genau darum gilt: Was unter Putz, im Estrich oder hinter neuen Oberflächen verschwindet, gehört vor diese Oberflächen. Wer das ignoriert, baut entweder schlampig (Steckdose oben sichtbar nachgesetzt) oder doppelt (Boden raus, Leitungen rein, Boden wieder drauf).
Die Faustregel zur Etappierung
- Eingriffe in Wände, Decken und Böden gehören in dieselbe Etappe wie das, was später darauf liegt
- Heizung und Gebäudehülle gehören idealerweise in dieselbe Phase, wegen der Auslegung
- Bad und Sanitärleitungen bilden meistens eine Einheit
- Maler kommt zwischen Trockenbau und Boden, nicht davor und nicht danach
- Küche ist die letzte Etappe im Innenausbau, weil sie auf alles andere aufbaut
Sinnvolle Etappen für ein Einfamilienhaus oder eine Wohnung
Auch wenn jedes Haus anders ist, sind die Etappen, die in der Praxis funktionieren, überraschend ähnlich. Wir empfehlen meistens eine Aufteilung in vier bis sechs sinnvoll geschnittene Phasen, je nach Umfang.
| Etappe | Inhalt | Warum diese Inhalte zusammen |
|---|---|---|
| 1. Substanz und Sicherheit | Dach prüfen, Sockel, Feuchte, Statik, ggf. Schadstoffe | Substanzprobleme zuerst, sonst werden alle weiteren Investitionen unsicher |
| 2. Gebäudehülle und Heizung | Fenster, ggf. Dämmung, neue Heizung, Warmwasser | Heizung muss zur gedämmten Hülle passen, sonst überdimensioniert |
| 3. Bad inkl. Leitungen | Alte Leitungen, Vorwandinstallation, Fliesen, Sanitärobjekte | Leitungen, Fliesen und Objekte sind eine Einheit |
| 4. Innenausbau Wohnbereich | Elektrik, Trockenbau, Türen, Putz, Maler, Boden | Alles, was hintereinander erfolgen muss, um nicht doppelt zu arbeiten |
| 5. Küche | Küchenanschlüsse, Küchenmontage | Erst, wenn Boden, Maler und Anschlüsse stehen |
| 6. Außenbereich | Fassade, Terrasse, Wege, Garten | Sinnvoll am Ende oder in einer eigenen Saison |
Diese Etappen sind nicht in Stein gemeißelt. Sie sind die in der Praxis bewährte Vorlage. Wer einen detaillierten Blick auf die Reihenfolge der Gewerke werfen will, findet im Beitrag Haus sanieren: Reihenfolge die detaillierte Begründung.
Wirtschaftlich denken: Was zuerst, was später

Eine Sanierung in Etappen ist immer auch eine wirtschaftliche Entscheidung. Welche Etappe bringt am meisten Wirkung pro investiertem Euro? Welche Etappe verhindert teure Folgeschäden? Welche Etappe lässt sich gut hinausschieben, ohne Verlust?
| Maßnahme | Wirtschaftliche Logik |
|---|---|
| Dach undicht, feuchte Stellen | Sofort. Verzögerung produziert Folgeschäden |
| Heizung über 20 Jahre alt | Sehr bald. Reparaturen werden häufiger und teurer, Effizienz sinkt |
| Fenster zugig | Bald. Energieverlust und Komfortverlust dauerhaft |
| Bad funktional, aber alt | Mittelfristig. Wirkt stark im Wohngefühl |
| Boden abgenutzt | Später. Kosmetisch, wenn keine Leitungseingriffe drunter |
| Außenbereich | Später. Wirkt am Ende, beeinflusst aber nichts Inneres |
Wer diese Logik anwendet, kommt fast automatisch auf eine sinnvolle Etappierung. Substanz und Technik zuerst, dann der täglich genutzte Bereich, dann das Sichtbare, dann der Außenbereich. Mehr zur Finanzierungsseite einer solchen Modernisierung finden Sie in Haussanierung finanzieren.
Welche Eingriffe vor welchen Oberflächen?

Ein großer Anteil der Fehler bei einer etappenweisen Sanierung entsteht dort, wo ein Gewerk eine Oberfläche erzeugt, hinter der ein anderes Gewerk hätte arbeiten müssen. Die Reihenfolge in jedem Raum ist immer dieselbe.
- Rückbau und Schutz (alte Beläge, Tapeten, Sanitärobjekte raus)

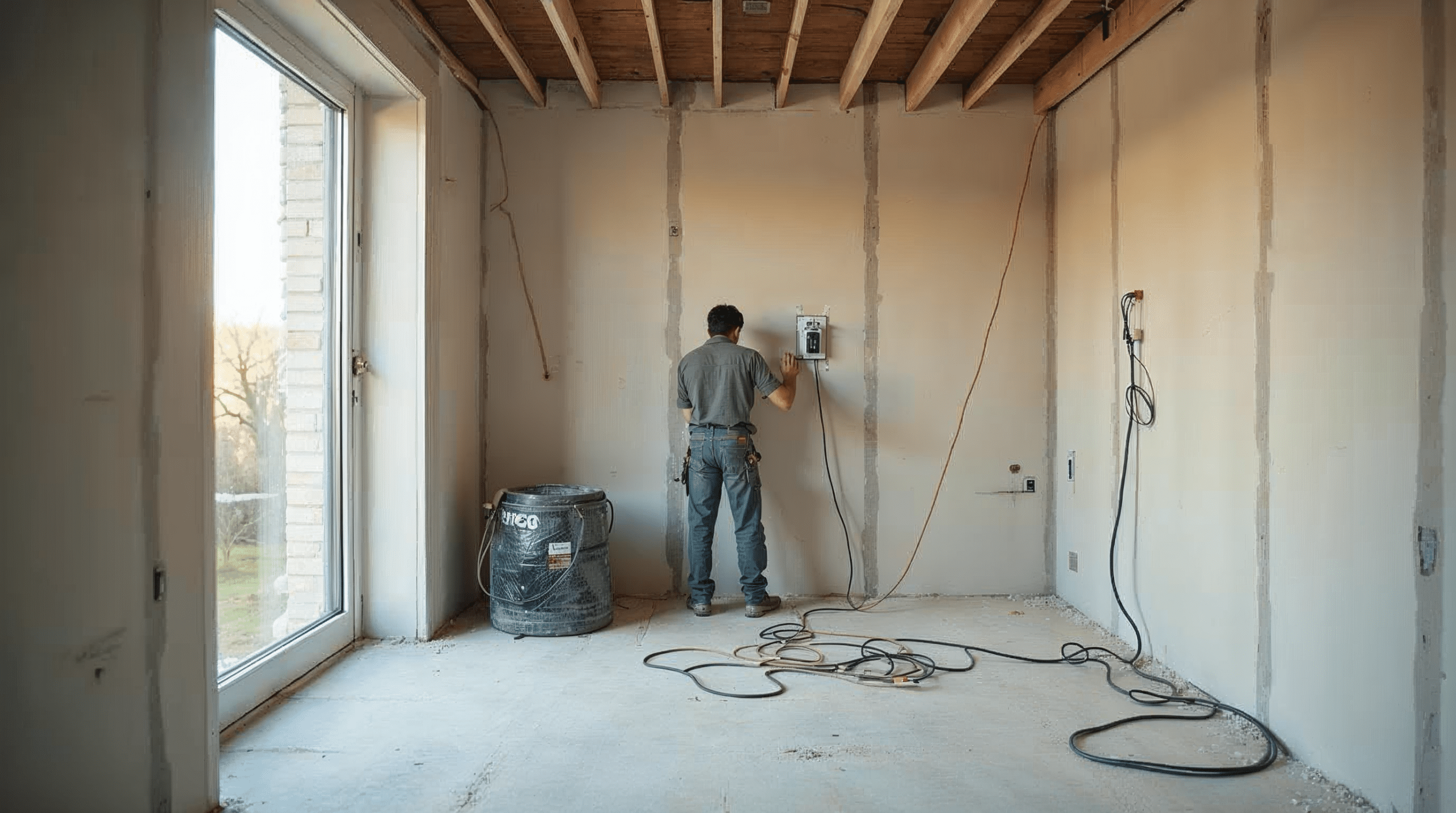

- Wandeingriffe (Trockenbau, Durchbrüche)
- Elektrik und Sanitärleitungen (alles, was später unter Putz oder Fliesen liegt)
- Putz und Spachtel (Wände glatt herrichten)
- Estrich oder Bodenausgleich (Untergrund vorbereiten)
- Fliesen (im Bad, in Küche, ggf. Flur)
- Maler (Streichen vor dem Boden, weil sauberer)
- Boden (Vinyl, Laminat, Designbelag)
- Türen, Sockelleisten, Ausstattung
- Küche, Sanitärobjekte, Lichtmontage
Wer in einer Etappe diese Reihenfolge beherrscht, kann den Raum guten Gewissens als fertig betrachten. Wer einzelne Schritte vorzieht oder nachzieht, baut entweder doppelt oder lässt spuren, die später sichtbar werden.
Wie groß sollte eine Etappe sein?
Eine Etappe ist sinnvoll, wenn sie nach ihrem Abschluss einen wirklich nutzbaren Zustand hinterlässt. Eine Etappe ist unsinnig, wenn sie einen halbfertigen Zwischenzustand erzeugt, in dem alles wartet. Aus der Praxis empfehlen wir folgende Faustregeln zur Größe einer Etappe.
| Etappengröße | Wann sinnvoll |
|---|---|
| Ein einzelner Raum (z.B. Bad, Küche, Wohnzimmer) | Bei begrenztem Budget oder wenn im Haus weitergewohnt wird |
| Eine Etage komplett | Bei mehrgeschossigen Häusern, wenn die andere Etage als Rückzug dient |
| Eine Gebäudehälfte | Bei Doppelhaushälften oder zweigeteilten Wohnungen |
| Innen erst komplett, Außen später | Wenn draußen bereits erkennbarer Wert vorhanden ist |
| Einzelne Gewerke (Heizung, Fenster, Bad) | Bei sehr engen Budgets, aber nur mit klarer Reihenfolge |
Wichtig: Eine Etappe sollte immer einen technisch sauberen Endzustand erzeugen. Ein halb angeschlossenes Bad ist keine Etappe, sondern eine Baustelle. Ein abgeschlossenes Bad mit funktionierender Heizung und intakten Leitungen ist eine Etappe.
Wohnen während der Etappensanierung

Ein wesentlicher Vorteil einer Sanierung in Etappen: man kann oft im Haus oder in der Wohnung wohnen bleiben. Das funktioniert allerdings nur, wenn die Etappen so geschnitten sind, dass jeweils ein nutzbarer Wohnbereich erhalten bleibt. Küche und Bad sollten nicht gleichzeitig gesperrt sein. Strom, Wasser und Heizung müssen funktionieren. Wenn das im konkreten Fall nicht möglich ist, ist Auszug die ehrlichere Lösung.
Wir haben dem Thema einen eigenen Beitrag gewidmet: Sanieren im bewohnten Zustand. Dort beschreiben wir, was im bewohnten Zustand realistisch ist, welche Schutzmaßnahmen sinnvoll sind und wo die Grenzen liegen.
Was im bewohnten Zustand wichtig ist
- Klare Trennung zwischen Bauzone und Wohnzone
- Staubschutzwände, abgeklebte Übergänge, geschlossene Türen
- Funktionierendes Bad und funktionierende Küche zu jeder Zeit
- Verlässlich kommunizierte Bauzeiten und Ruhephasen
- Transparente Information über das, was kommt
Typische Fehler bei der Sanierung in Etappen
Sichtbares zuerst, Substanz später
Wer zuerst den Boden im Wohnzimmer macht und später feststellt, dass der Estrich darunter gar nicht in Ordnung war, baut zwei Mal. Substanz immer vor Sichtbarem.
Bad neu, Leitungen alt
Neue Fliesen auf 50 Jahre alten Wasserleitungen sind eine Zeitbombe. Wenn Sie das Bad sanieren, gehören die Leitungen in dieselbe Etappe.
Heizung neu, Hülle bleibt
Eine moderne Heizung in einem unged\u00e4mmten Haus arbeitet ineffizient und ist falsch dimensioniert. Hülle und Heizung gehören in eine Etappe oder zumindest in eine Logik.
Küche zu früh
Wer die Küche einbaut, bevor Boden, Maler und Elektrik im Raum fertig sind, blockiert sich selbst. Die Küche ist eine der letzten Etappen.
Etappen zu klein gedacht
Ein Raum allein ist nur dann eine sinnvolle Etappe, wenn er in sich schließbar ist. Ein halb geöffnetes Bad oder ein halb verlegter Boden sind keine Etappen, sondern Probleme.
Zu lange Pausen zwischen Etappen
Wenn zwischen zwei Etappen mehrere Jahre liegen, verändert sich Material, Technik und Anbieterlandschaft. Das macht es schwer, gleichwertig anzuschließen. Lange Pausen sind okay, aber sollten geplant sein.
Mehrere Einzelhandwerker ohne Gesamtsteuerung
Wer in jeder Etappe andere Firmen beauftragt, verliert Wissen und Verantwortung. Eine durchgehende Begleitung bringt deutlich bessere Ergebnisse.
Was Eigentümer vor der ersten Etappe klären sollten
- Wo liegen die größten Schmerzpunkte im Alltag?
- Welche Substanzfragen sind ungelöst?
- Wie lange will ich im Haus wohnen bleiben?
- Welches Budget steht pro Jahr realistisch zur Verfügung?
- Welche Etappen lassen sich logisch zusammenfassen?
- Welche Handwerker oder Firmen sollen das Projekt begleiten?
- Welche Fördermittel sind an welche Etappe gebunden?
- Wie viel Reserve bleibt pro Etappe?
Wer diese Punkte vor der ersten Etappe ehrlich beantwortet, plant nicht in den Tag hinein, sondern mit Struktur. Das spart langfristig Geld, Zeit und Ärger.
Wie wir bei Harmssen & Partner Etappensanierungen begleiten
Wir betreuen in Bremen und Umgebung viele Eigentümer, die ihr Haus oder ihre Wohnung in Etappen sanieren. Unser Vorgehen ist dabei immer ähnlich.
- Vor-Ort-Termin in der konkreten Immobilie, nicht nach Foto oder Telefon
- Ehrliche Einschätzung der Substanz und der größten Hebel
- Vorschlag zur Etappierung mit Begründung der Reihenfolge
- Klare Schnitte zwischen den Phasen, damit nichts doppelt erfolgt
- Begleitung über alle Etappen, nicht nur für ein einzelnes Gewerk
- Ein fester Ansprechpartner durch alle Phasen
Eine Sanierung in Etappen ist ein langes Projekt. Sie funktioniert besser, wenn jemand das Gesamtbild im Kopf behält. Mehr dazu, warum eine zentrale Steuerung gerade hier so wertvoll ist, erfahren Sie unter Sanierung aus einer Hand.
FAQ: Sanierung in Etappen planen
Macht eine Sanierung in Etappen wirtschaftlich Sinn?
In welcher Reihenfolge sollten die Etappen erfolgen?
Wie groß sollte eine Etappe sein?
Kann ich während einer Etappensanierung im Haus wohnen bleiben?
Wie lange sollten die Pausen zwischen den Etappen sein?
Wie unterscheidet sich eine Etappensanierung von einer Komplettsanierung?
Welche Fördermittel kommen bei einer Etappensanierung in Frage?
Weiterführende Themen: Haus sanieren: Reihenfolge · Haussanierung finanzieren · Sanieren im bewohnten Zustand · Sanierung aus einer Hand · Kontakt
